11月20日至25日,中技公司工程管理部组成的监检小组在古拉绍项目现场对机组整套启动进行了监检。在项目部及各参建单位的大力配合和支持下,监检小组对机、炉、电、热等专业的现场实体工程和相关技术资料进行了认真仔细的检查,并于25日晚召开末次会议,向相关单位通报了监检情况。项目部根据监检组提出的“必须整改项”,迅速组织安装、调试、运行单位加紧完善,并在启动前完成了各项整改工作。

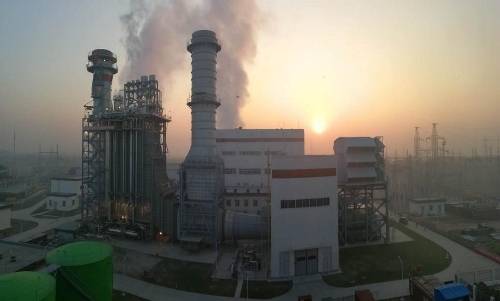

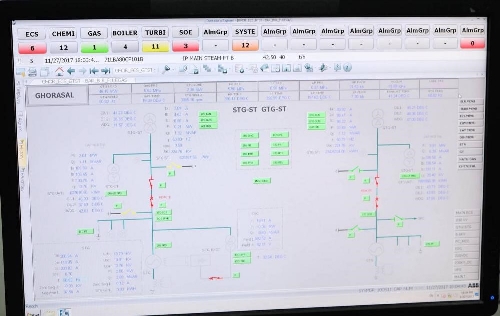

在监检组专家的见证下及各单位的通力协作下,孟加拉古拉绍项目于11月27日,成功实现了机组联合循环整套启动,汽机冲转一次成功,并于当地时间18:02顺利完成首次并网,提前完成了这一重大里程碑节点。该节点的完成,标志着全厂联合循环系统的正式投运,为后续获得业主颁发的PAC证书打下了坚实的基础。项目部将一鼓作气,为项目尽早移交而不懈努力!
