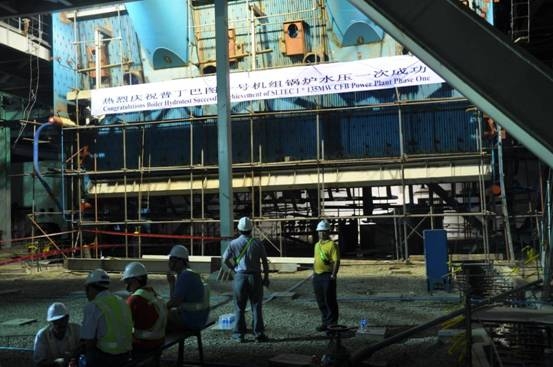

2014年1月12日,由我司EP+S承包的菲律宾普丁巴图2×135MW燃煤电站项目一号机组锅炉水压试验一次成功,标志着本项目又取得了一个里程碑的胜利。
当天下午18时18分一次系统开始升压,20时46分升至设计压力,稳压20分钟后继续升压,22时16分达到1.5倍设计压力,锅炉11,000个受监焊口无一泄露,标志着一号机组锅炉水压试验顺利通过。
锅炉水压试验的顺利通过,为后续酸洗及吹管创造了有利条件。
