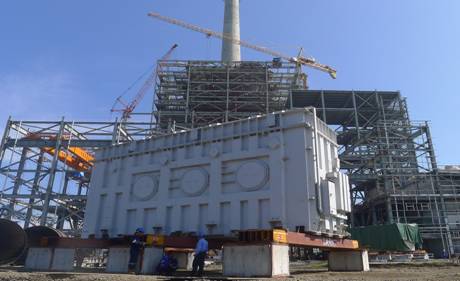

3月6日上午11点,印尼阿迪帕拉电站项目最后一个大件---重约400吨的主变在项目现场顺利卸载,标志着本项目历时近4个月的大件运输工作圆满完成。
2012年11月,印尼阿迪帕拉电站项目部正式启动了大件运输工作。阿迪帕拉地区海况恶劣,不足500米宽的入海口成为制约大件运输顺利开展的瓶颈,项目部在去年底前组织的几次空载试航都未能成功。为了保证相关大件及时运抵现场,项目部在继续进行空载试航的同时,启动了应急方案,在1月中旬前将两个高压加热器和除氧器通过陆路运往了现场;1月31日,空载试航成功,项目部立即组织起运发电机定子,并于2月11日将定子成功运抵现场并卸载。
为了确保最后一个大件——主变安全运往现场,项目部及相关分包商一方面认真做好拖轮的检修维护工作,确保其处于良好运行状态;另一方面每天观察入海口的海浪、潮汐和水流情况,并根据相关海浪预报,及时抓住时机确定起航时间。上述细致深入的工作取得了良好的效果,承载主变的泊船于3月3日上午9点顺利平稳地通过了色拉约河入海口,整个过程非常顺利,未出现任何险情,为印尼阿迪帕拉电站项目的大件运输工作画上了一个圆满的句号。
